2018年2月21日水曜日

2月21日作業状況

本日の作業風景です。

午後は、ブルブル寒かった・・

現在の作業箇所です。

規制状況。

第4分水 47本目より開始です。

既設管撤去。


支線4号 既設管撤去、最終日です。

管内部の充填作業です。

充填中。

充填完了時、空袋、16枚。

25kg×16袋 400kg使用しました。

第4分水 50本目完了です。

第4分水 363mの内、250m完了です。

支線4号、支線6号すべて完了です。

お疲れ様でした。



2018年2月20日火曜日

2月19・20日より

朝晩と、まだまだ寒いですが
作業員の皆さんは
工期に向けて奮闘しております。

19日より

管理測点での作業風景です。
管体下部の保護砂(基床工)

管布設後の埋設高さ確認

150mm(左)と300mm(右)の布設幅

管路勾配の確認

空気弁室の組み立て完了時


20日より

支線4号での、石綿管撤去

作業中立ち入り禁止処置状況

石綿管撤去前 延長管理

この路線では、ビニールハウスがあるため
撤去出来ない箇所があり
内部の充填作業があります。

充填完了時

充填に使用した7袋


 第4分水では、また石綿管が出没・・


管体側面転圧後に
管番号の撮影があるのですが、
凹凸を無くすよう平板にて整形中です。

ものすごく綺麗になります。

転圧での凹凸、足跡などがなくなります。

  撮影時(笑)


2018年2月15日木曜日

2月15日作業状況!

この2日間は、温かいと感じます。
作業員の方々も気分よく進めることが出来たと思います。

以下、今日の作業内容となります。

右上の第4分水は、交差点まで完了しました。
左下、支線6号も50m完了しています。



第4分水は、36本目より開始です。


支線6号では、監督職員の立会確認を行っていただきました。

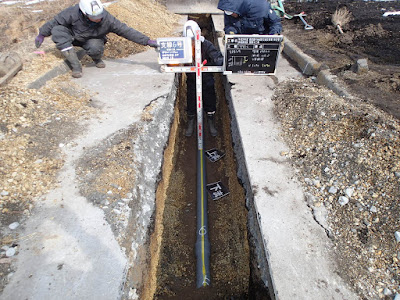

管体保護砂敷均し完了時


第4分水、37本目

第4分水、38本目。
今日の作業就業時となります。


支線6号は、10本目
本日5本、25m進めることが出来ました。

今日も、1日お疲れ様でした。





2018年2月12日月曜日

2月12日・・

建国記念の日の、振替休日・・
本日も、いつも通り作業をしました。

今日の朝はまた・・寒かった・・

最後の給水栓設置。

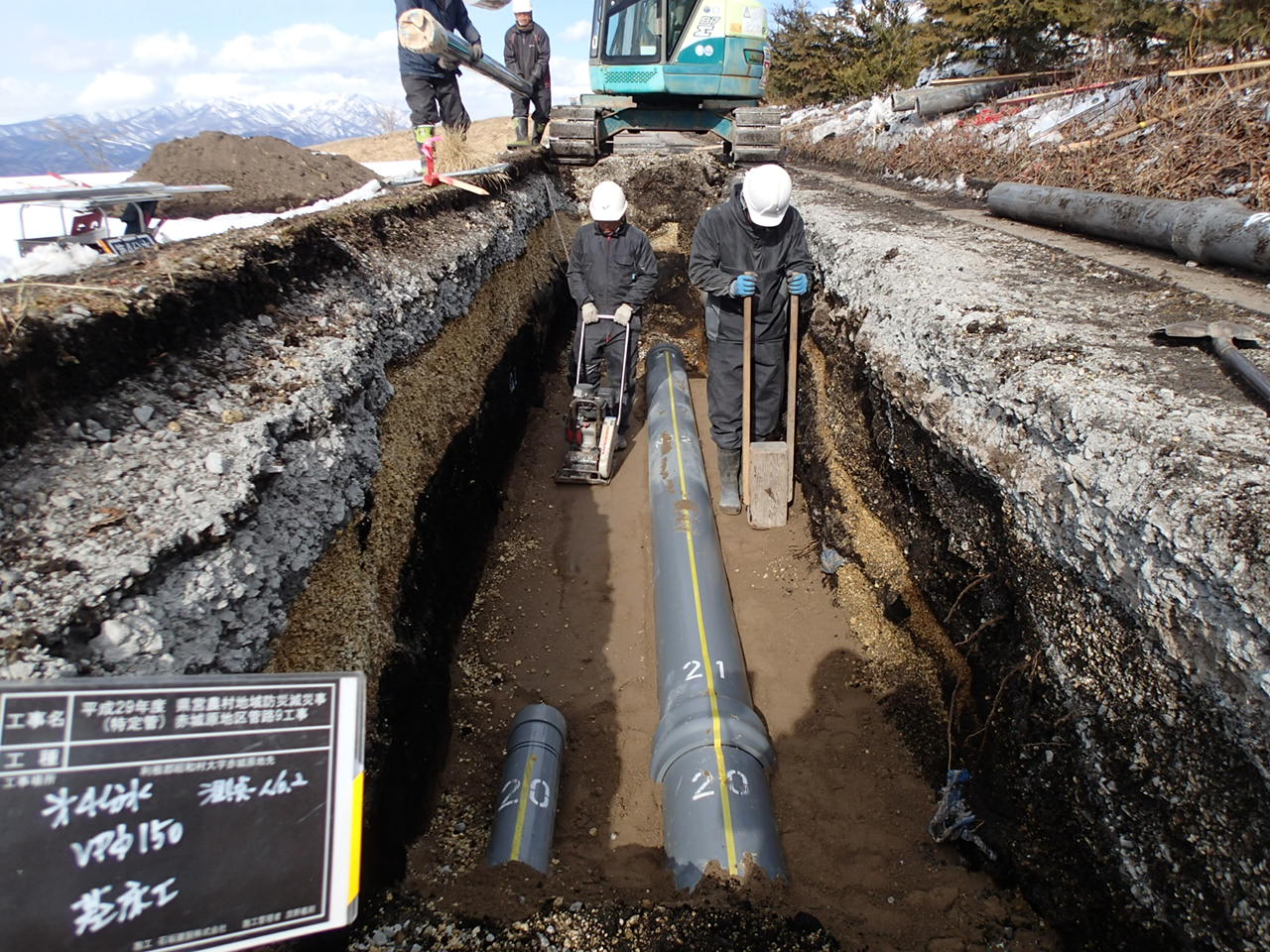

27本目より施工です。

既設管も同時に撤去していきます。


風が凄いです・・

接続・・

完了・・

ガクブルでした・・・
お疲れ様でした・・



2018年2月9日金曜日

2月8日作業状況より


管理箇所として、
本工事は100m毎に行います。
今回は、監督職員の立会もお願いできました。

床付け完了時

この路線の断面図となります。

管の上部はこのように層として、
転圧をしていきます。

管の下部に山砂を15cm敷均し転圧をします。

接続部のゴム輪チェックを行います。

管の側面充填作業です。
側面の山砂を転圧しながら詰め込んでいきます。

150mmの管の布設に伴い、
管の下部に10cmの山砂を敷き均し転圧します。
300mmの管が動かないよう同時作業をします。

山砂の厚みと高さの確認状況です。

150mmも同様にゴム輪のチェックを行います。

管側面の充填作業です。

管の埋設高さの確認です。

管路勾配の確認状況です。

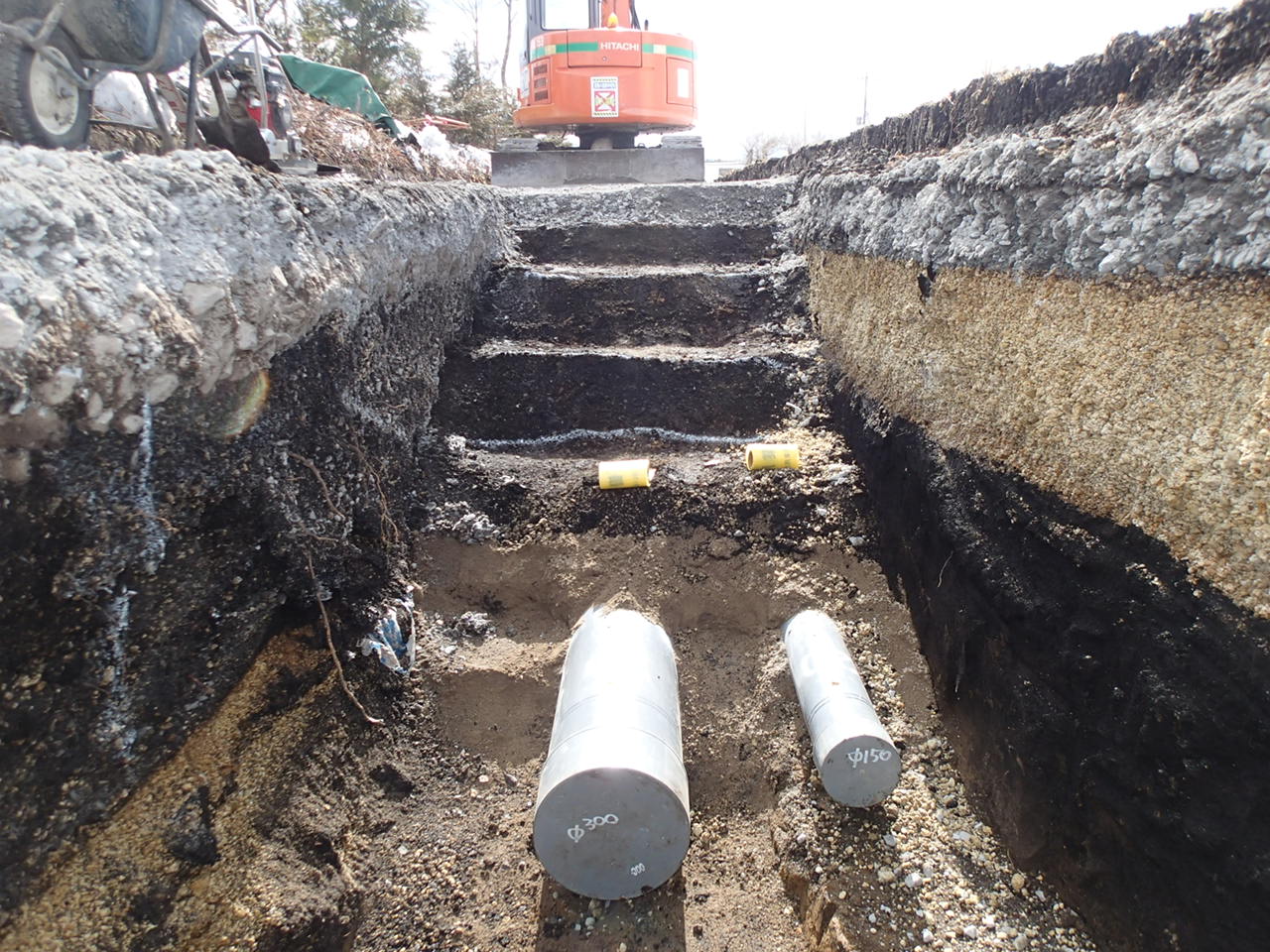

22本目の掘削完了で
本日の作業終了でした。



皆さん、寒い中、お疲れ様でした。
